1月12日
松滋抽水蓄能电站建设
迎来关键节点
全长973米的通风兼安全洞
实现全线贯通
较原计划提前三个月
标志着这座总装机容量达
1200兆瓦的“超级充电宝”
主体工程施工通道正式开通

该通风兼安全洞自2024年12月开工建设,采用城门洞型设计,隧洞平均纵坡6.04%,净断面宽7.5米、高6.5米。施工期间,项目团队严格执行“短进尺、弱爆破、强支护、勤测量、早封闭”的工艺要求,通过全天候安全巡查与精细化管控,实现平均日进尺超5米,最终提前完成这一关键线路工程。

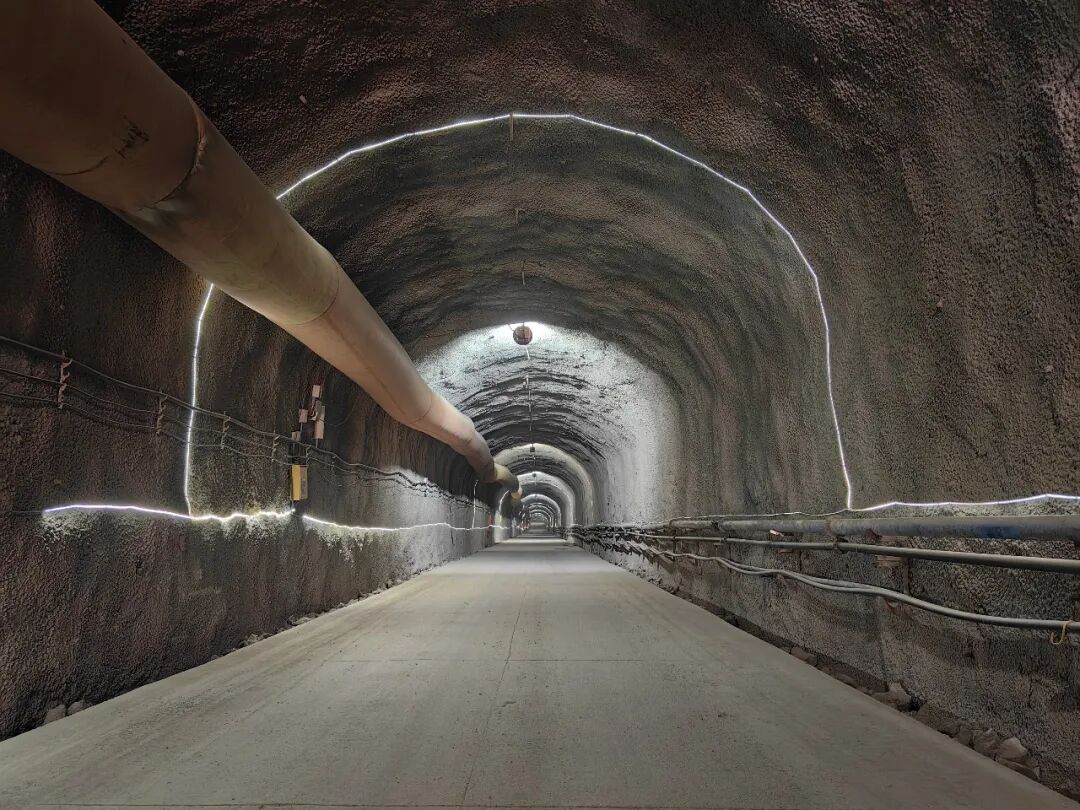

▲通风兼安全洞
“我们严格执行‘两不超、三个零’工程建设要求,精确调配各类资源,强化现场施工管控,筑牢安全、环保与质量防线。”国能湖北松滋公司工程建设部主任张兴介绍,该隧洞兼具施工通风及通行、运输、应急通道等功能,标志着项目主体工程已具备施工条件。
据悉,松滋抽水蓄能电站建成后,将主要承担湖北电网的调峰、填谷、储能、调频等重要任务,对优化区域能源结构、支撑新能源消纳、保障电网安全稳定运行具有战略意义。(记者:叶振 杨亚兵 编辑:王可)
