(记者 雷友铭)洞外,桥墩已拔地而起,施工正忙。这座桥未来将替代临时道路,成为松滋抽水蓄能项目通往“二洞”施工现场的主要通道。洞内,隧道轮廓初显,每天平均以超5米的速度向前掘进。

▲“二洞一桥”筹建工程
日前,松滋抽水蓄能项目“二洞一桥”筹建工程取得阶段性进展——通风兼安全洞进尺顺利突破800米,进洞桥体建设同步推进,为项目主体工程全面展开奠定坚实基础。

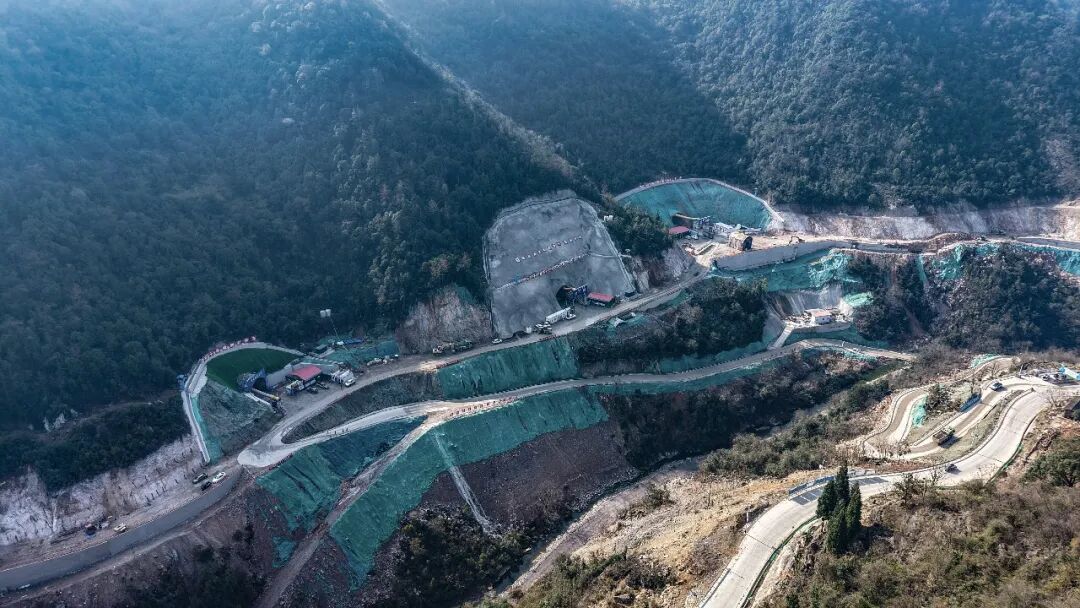

▲通风兼安全洞
据国能湖北松滋抽水蓄能有限公司工程建设部主任张兴介绍,通风兼安全洞直达地下厂房这一核心部位,兼具施工通道、通风及应急逃生功能,是事关项目整体工期的关键环节。施工严格执行“短进尺、弱爆破、强支护、勤测量、早封闭”的原则,并安排专人全天候巡查,确保安全与环保底线。

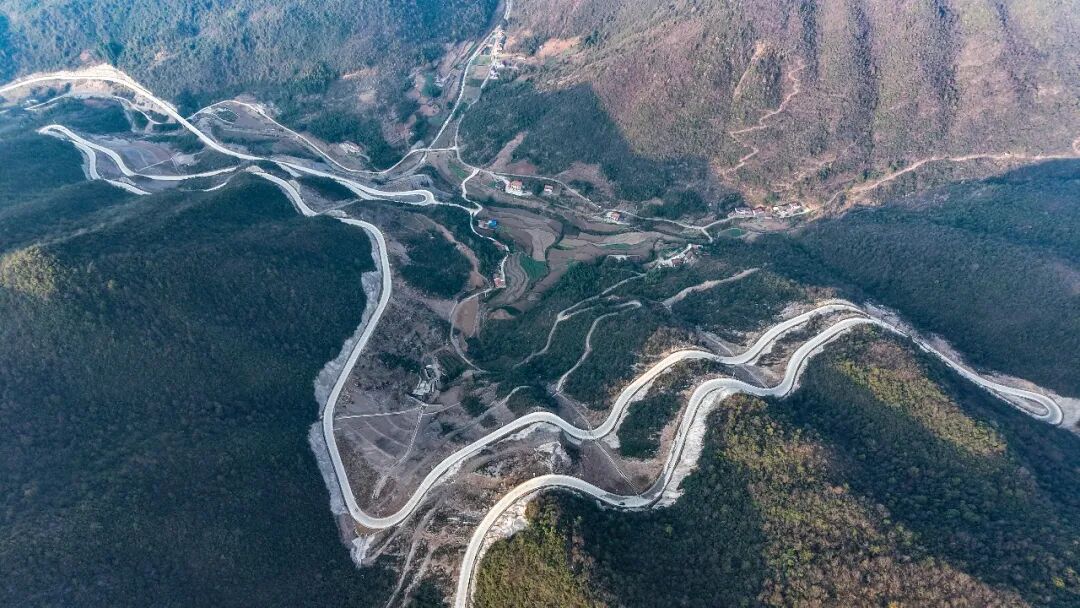

▲项目配套公路
目前,该隧洞已完成总进尺的85%,预计2026年1月中下旬完成洞内施工,为主体工程早日开工创造条件。(编辑:王可)
