国庆假期,我市重点项目不停歇、不断档,广大建设者奋战在项目一线,铆足干劲赶进度,用辛勤的汗水为城市发展添砖加瓦,用拼搏实干为祖国母亲73周岁庆生。
抽水蓄能开足马力

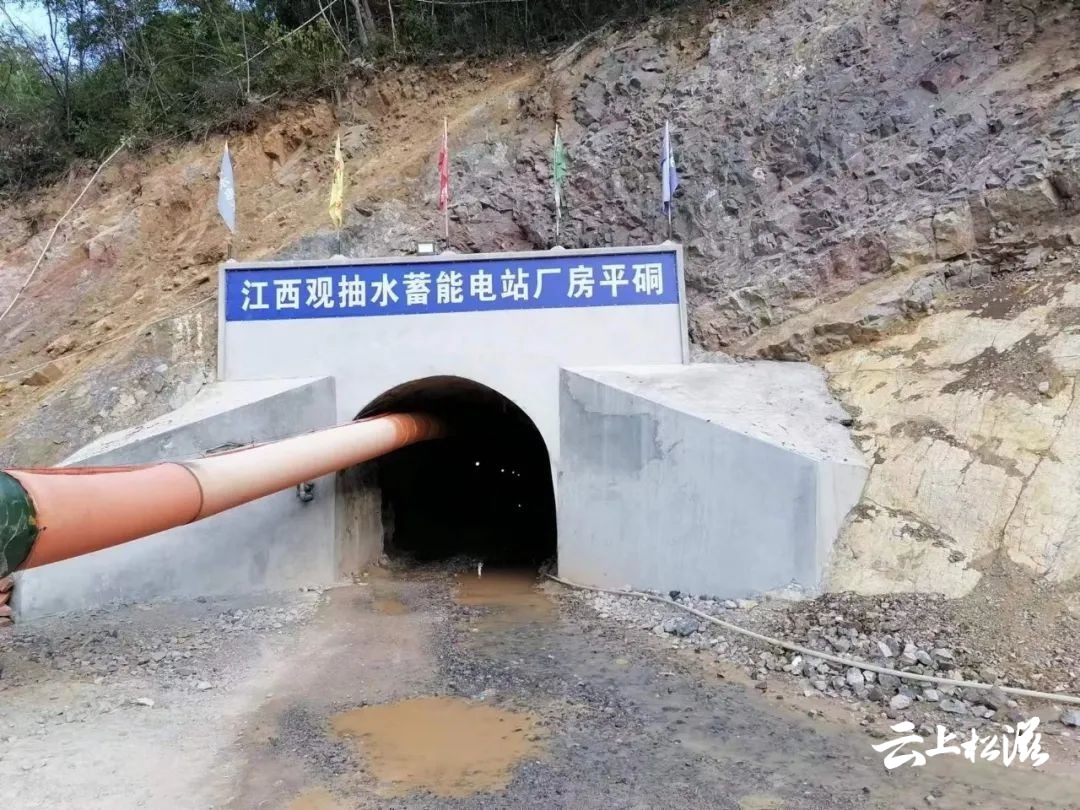

“虽然是假期,但大家干劲儿十足。”国庆假期首日,在松滋抽水蓄能电站项目建设现场,工作人员告诉记者,可研厂房平硐掘进工作将在10月10日之前完成,可研钻孔计划将在10月25日之前完成。预计11月内配套道路开工,并完成电力接入系统审查。

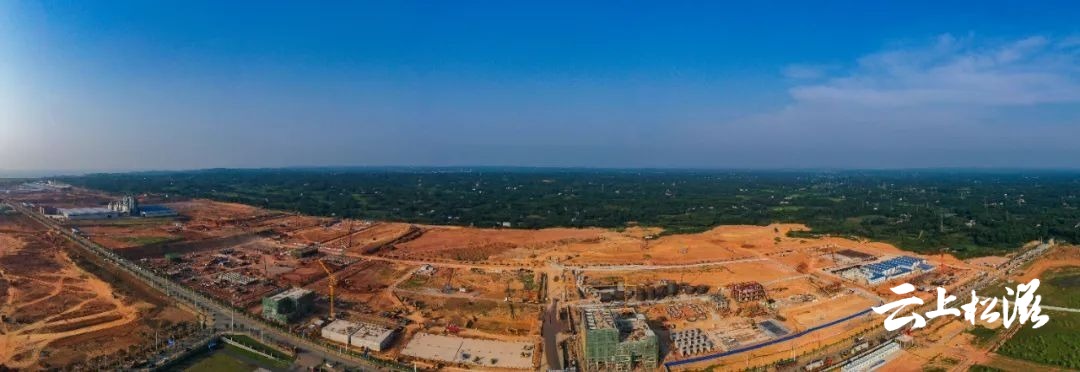

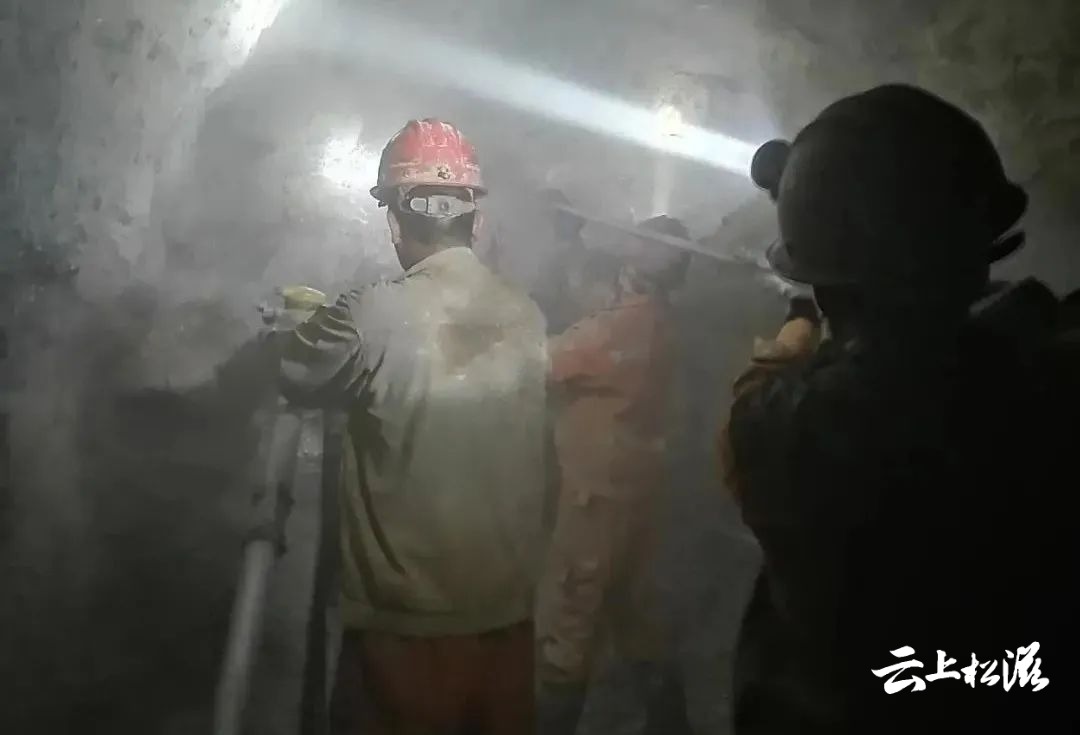

为确保年底前完成项目可研,明年6月将实现主体工程开工的工作目标,施工单位一直加速推进地质平硐的开挖工作。目前在地质平硐施工现场,全体施工人员放弃休息时间,坚持奋战在建设项目一线,4台钻探钻机全力运转,仅今日已进尺6米,完成可研阶段地质平硐勘探主巷道880米,支硐610米。
松滋江西观抽水蓄能电站是国家能源局“十四五”规划重大能源项目,由国能长源公司投资81.98亿元新建。电站装机容量1200兆瓦,装机4台,单机容量300兆瓦,主要建筑物由1座主坝、1座拦沙坝和泄水建筑等部分组成。电站建成后将供电湖北电网,承担调峰、填谷、储能、调频、调相和紧急事故备用等任务,同时能进一步拉动卸甲坪乡的交通、旅游、就业等领域高质量发展,为我市加快推动新能源及旅游业发展提供有利契机,为松滋未来发展增势蓄能。
重点项目推进有序

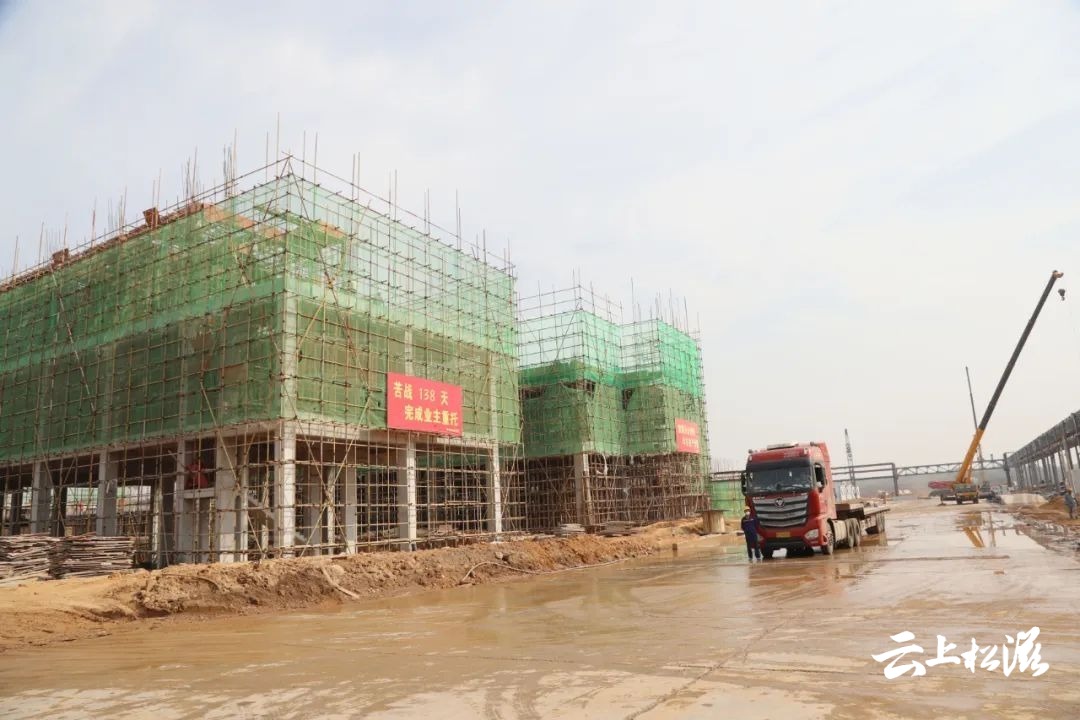

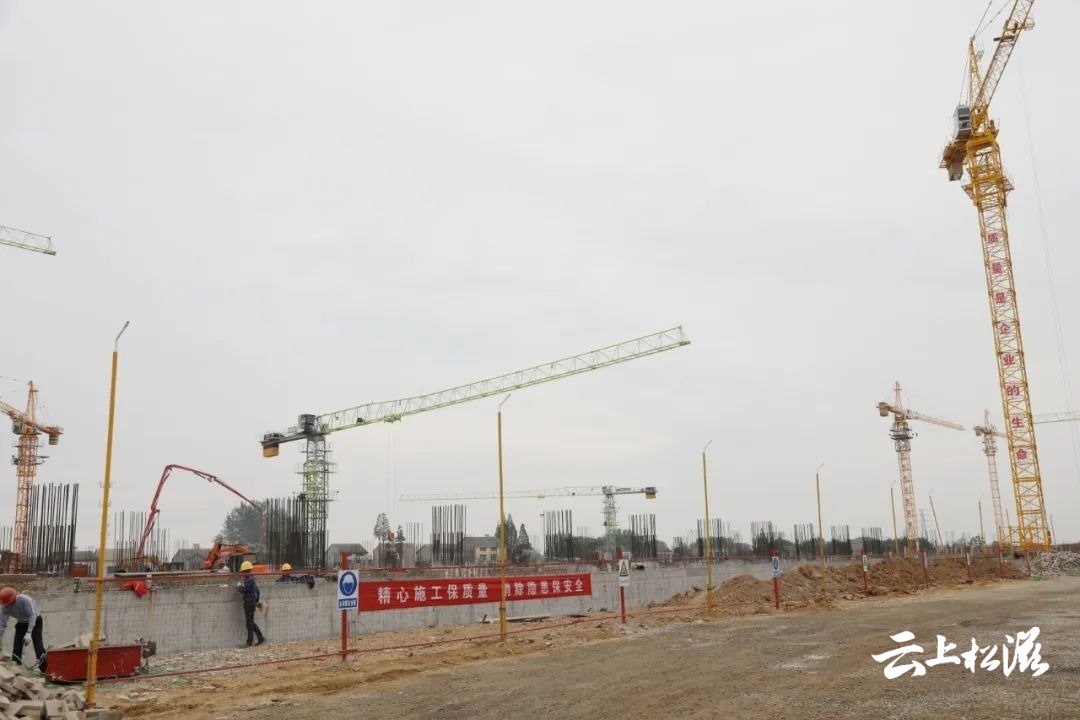

在云图控股华中新能源材料生产基地项目建设现场,运输车辆来回穿梭,机器设备轰鸣不断,建设者们一片忙碌。国庆节期间,项目所有管理人员和施工人员都坚守岗位,全力推进工程进度,确保项目如期完工。
“目前,我们正在进行一期项目主体工程后期装修,80%设备已进场安装,本月底将进行磷酸铁生产线的试生产。”云图控股项目现场负责人陈再茂介绍。

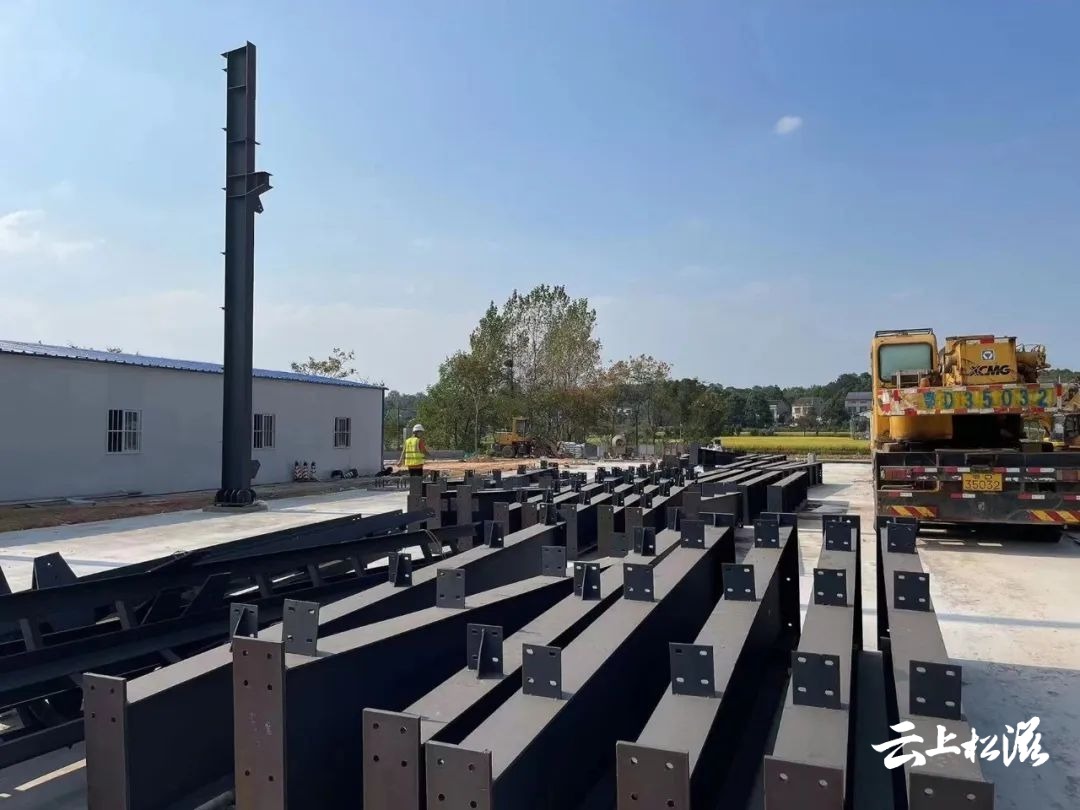

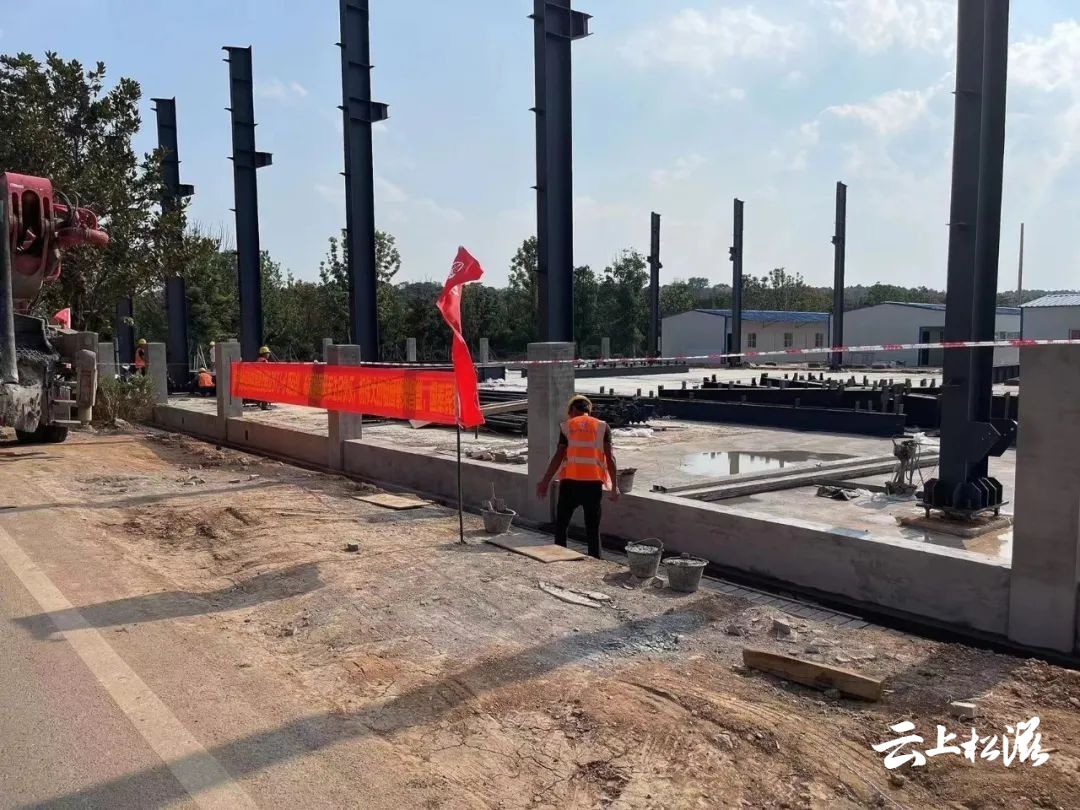

同样开足马力、扩大生产的还有白云边酒业。为满足成品酒生产能力,扩大成品仓库库容,白云边公司于今年7月启动智能化车间建设项目。“目前我们正在进行基础施工,在国庆期间,有近300位作业人员奋斗在现场,积极推进项目进度,确保如期交付使用。”白云边智能化车间建设项目部主任罗清平介绍。
高速公路建设正酣
施工现场,综合场站、施工便道正加紧建设,为当枝松高速、武松高速两条公路建设作前期准备工作。施工便道是公路线路施工的重要通行过道,用于方便混凝土搅合站、材料厂、施工驻地等区域的运输需求及交通联通,为后续高速公路施工奠定坚实基础。
当枝松高速公路起于当阳境G42沪蓉高速,互通G50沪渝高速,向南跨越长江经枝江市百里洲镇,再跨越松滋河(长江支流)后止于松滋境S88岳宜高速,全长约77.509km,估算总投资约126.29亿元。其中松滋境内约26公里,投资约38亿元。
武松高速江陵至松滋段起于江陵县跃进村,止于松滋市史家冲村附近设置的南海枢纽互通接岳宜高速公路,路线全长约56.915公里,总投资约140亿元。其中松滋境内约9.863公里,总投资约20亿元。
目前,两条高速均已组建高速公路建设协调指挥部,专班人员也已全部到位开展相关工作,初步设计、施工图设计已基本完成,用地预审已获自然资源部批复,高速建设工期为54个月。
松滋景点游人如织
秋高气爽,正是出游好时节。
走进洈水景区,人潮如织、大坝车水马龙。游客们慕名而来,携家带口、共享天伦、其乐融融。炎热高温下,清凉的水上项目备受欢迎,丛林越野、空中华容道让游客乐在其中。
据统计,十一当天洈水景区接待游客近5000人次,140名员工坚守一线,为游客安全保驾护航。
今年十一小长假,九号宇宙推出丰富多彩的主题活动,航天主题手工课、美人鱼互动、小丑表演……特色节目精彩纷呈,活动应接不暇,各地游客纷纷前来打卡。当天,九号宇宙接待游客600人次。
为迎接出游高峰,松滋各景区景点提前谋划、周密部署,增车位、派人手、优设施、保安全……全力满足广大市民出游需求。(记者:熊雨雯 胡虹羽 赵梦格 卢星同 编辑:卢晓娟)
